На подходе к Ленскому мосту ведётся бетонирование ростверка второй опоры

Она обеспечит примыкание Ленского моста к федеральной автодороге А360 "Лена"
На подходе к Ленскому мосту ведётся бетонирование ростверка второй опоры пресс-служба главы и правительства РС (Я)
На подходе к Ленскому мосту ведётся бетонирование ростверка второй опоры
Фото: пресс-служба главы и правительства РС (Я)
Нашли опечатку?
Ctrl+Enter

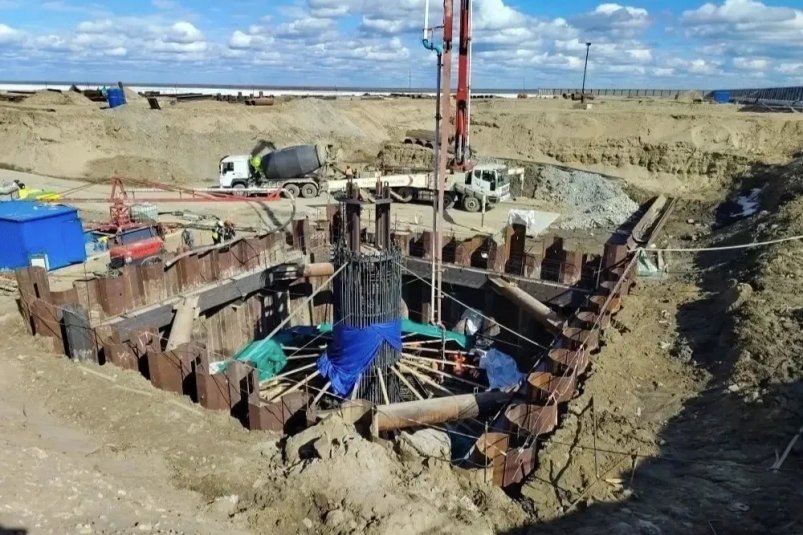

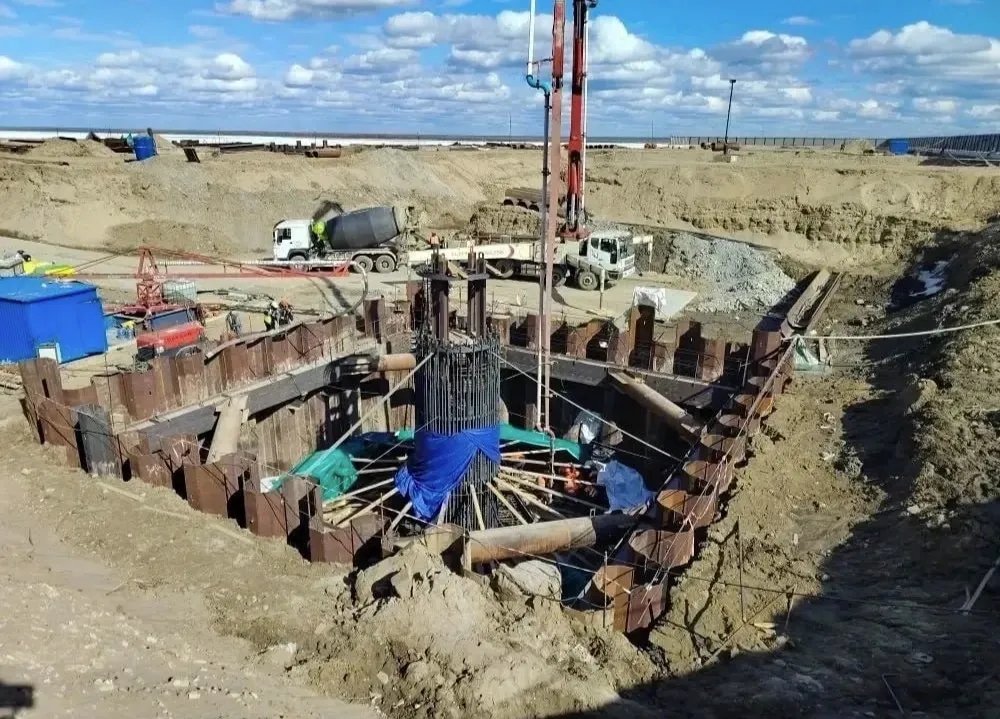

YakutiaMedia, 5 мая. На левобережном подходе к Ленскому мосту продолжаются активные строительные работы. В настоящее время ведётся бетонирование ростверка второй опоры, сообщает пресс-служба регионального правительства.

Опора №5 обеспечит примыкание Ленского моста к федеральной автодороге А360 "Лена". Работы по бетонированию ростверка начались в праздничные выходные. Монолитный фундамент длиной и шириной по 13 метров и высотой 4 метра возводится на основании из 21 буронабивной сваи. На данный момент армирование тела опоры выполнено наполовину, а её полная высота составит 23 метра.

На опоре №6 завершена подготовка к устройству ростверка: выполнено шпунтовое ограждение и произведена срубка оголовков буронабивных свай.

Всего левобережный подход к мосту протяжённостью 4,3 километра включает 4 опоры. Свайные основания под них были выполнены в осенне-зимний строительный сезон. Первая из опор была завершена в октябре 2025 года.

В настоящее время ведётся подготовка к выводу в русло первого коффердама. К этой сложной технологической операции, которая в России пройдёт впервые, планируется приступить после окончания ледохода. Строители завершают устройство швартовых якорей на обоих берегах и планируют дноуглубительные работы в летний период. В работах задействовано около 400 человек и 100 единиц техники.

Ленский мост — это уникальное инженерное сооружение, аналогов которому с учётом строительства в условиях арктической зоны нет нигде в мире. Многие технологии здесь применяются впервые в отечественном мостостроении. Группа "ВИС" как концессионер проекта привлекает ведущих специалистов, научные организации и специализированные компании для выполнения сложных видов работ.

Ленский мост включён в национальный проект "Инфраструктура для жизни", инициированный Президентом Владимиром Путиным, и строится на условиях софинансирования из федерального и республиканского бюджетов, а также привлечённых внебюджетных инвестиций.

Благодаря возводимому мостовому переходу почти 80% населения самого большого региона России получат круглогодичную транспортную доступность. Ожидается, что ВВП Якутии будет расти на 3% ежегодно, а совокупный экономический эффект за период эксплуатации моста до 2046 года по экспертным оценкам составит 113 миллиардов рублей.
