YakutiaMedia, 31 марта. В посёлке Зырянка (Якутия) уже 15 лет стоит недостроенная мини-ТЭЦ. На неё выделили свыше миллиарда рублей из федерального и регионального бюджетов, но запустить станцию так и не удалось. Проект, начатый в 2009 году в рамках госпрограммы "Экономическое и социальное развитие Дальнего Востока и Забайкалья до 2013 года", должен был заменить старые котельные и дизельную электростанцию, работая на местном угле. На долгострой обратили внимание члены регионального отделения Народного фронта.
Народный фронт сообщает, в 2009 году в посёлке Зырянка, где проживает около 2,5 тысяч жителей, торжественно забили первую сваю новой мини-ТЭЦ:

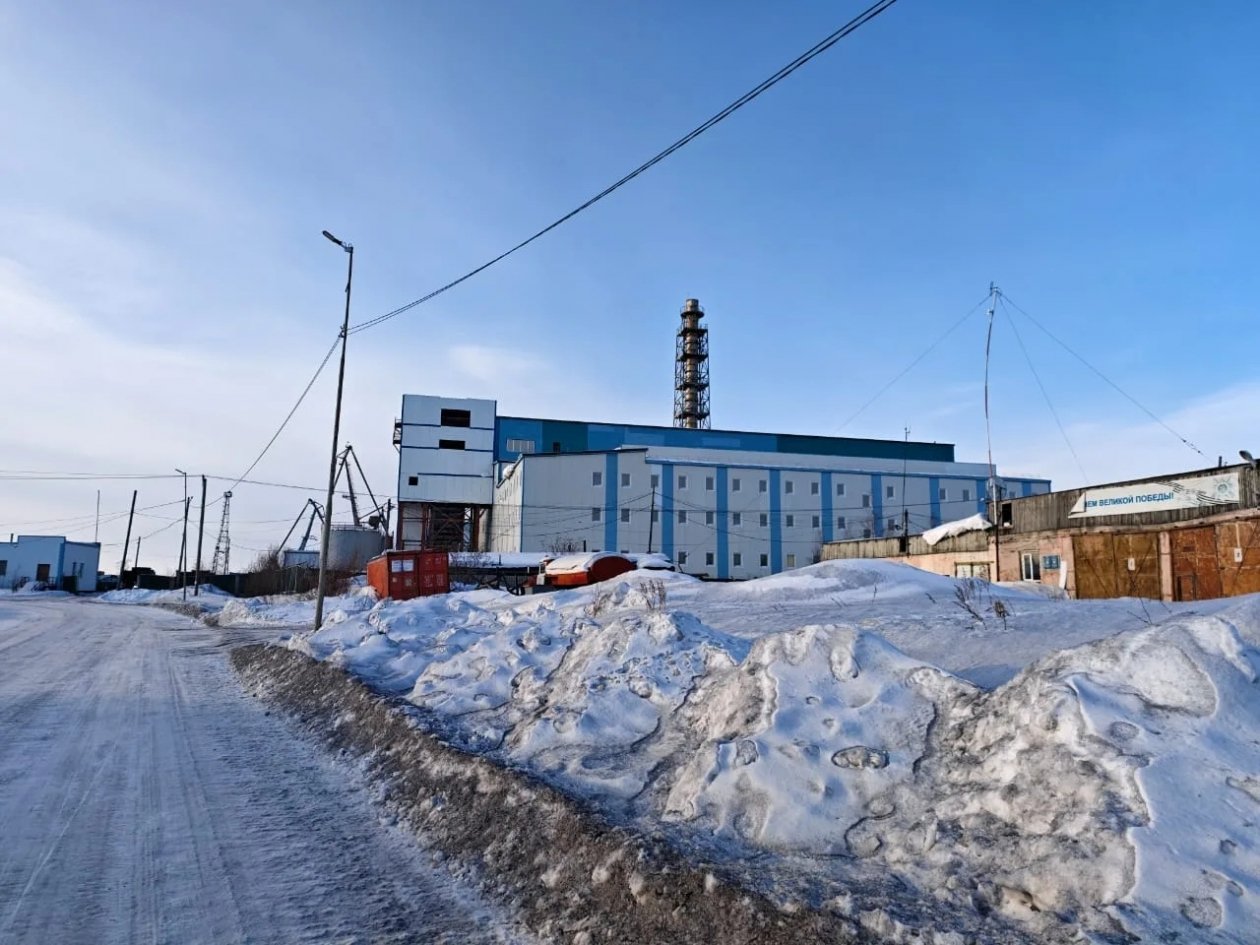

"Привезли технику, возвели каркас здания, завезли котлы и турбины. Завершить объект планировали уже в 2011 году. Но завершить строительство так и не удалось. Деньги внезапно закончились. Главный подрядчик обанкротился и позже оправдывался тем, что в смете не учли сложности доставки грузов в суровых северных условиях. Проектировщик тоже разорился. Стройка встала, объект оказался заброшен. Согласно отчёту районной администрации за 2014 год, площадка не охранялась, на ней систематически происходили хищения оборудования и стройматериалов, а дорогостоящие турбины, поставленные в 2012 году, хранились в открытом боксе без должной охраны и также подвергались разграблению", — рассказали в региональном отделении.

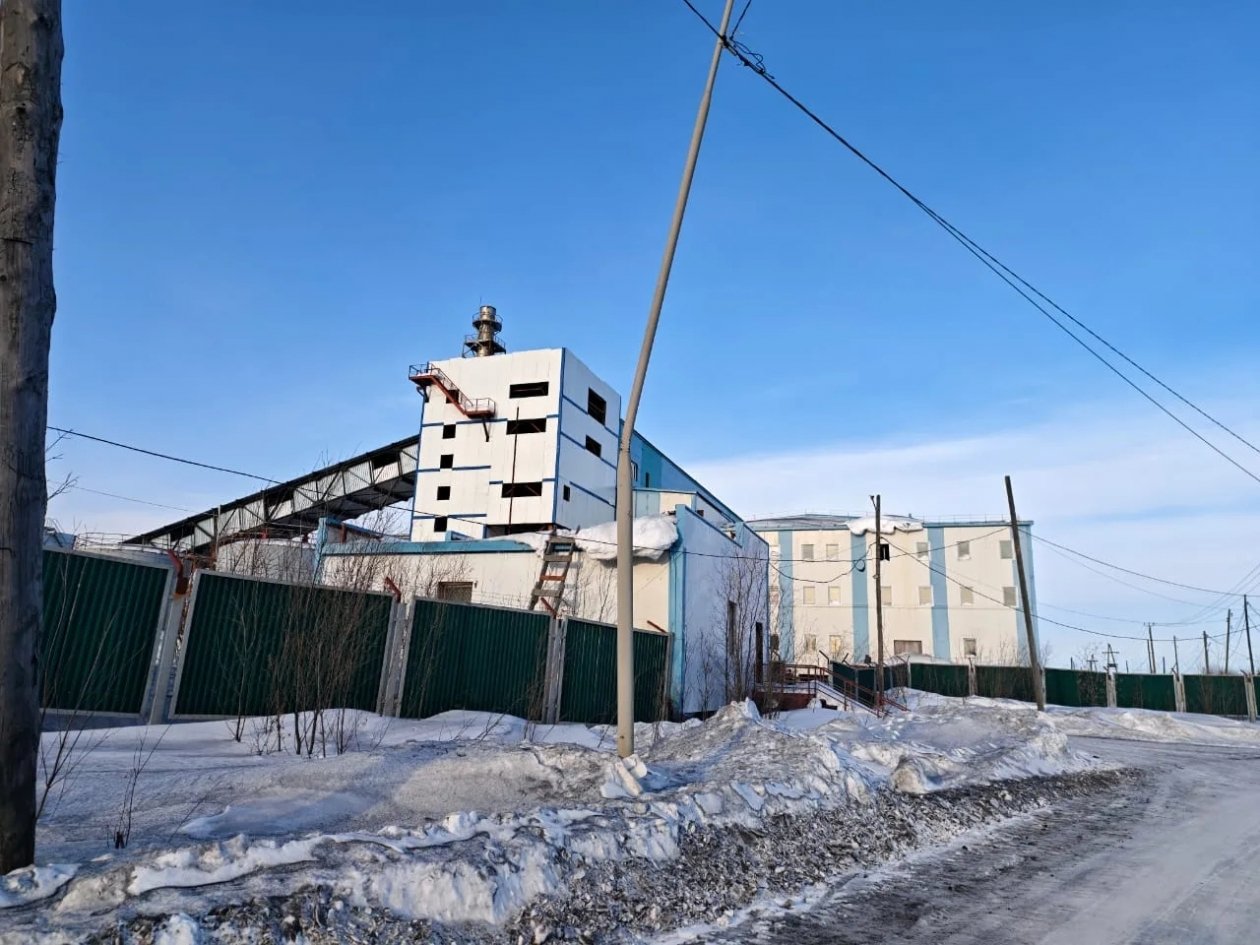

Заброшенная ТЭЦ в Зырянке: бюджет выделен, а тепло так и не появилось. Фото: Региональное ОНФ
Позже выяснилось, что для запуска станции нужно ещё порядка 6 миллиардов рублей — в четыре раза больше первоначальной сметы. Из-за затянувшегося строительства в посёлке перестали ремонтировать старые котельные, что поставило под угрозу теплоснабжение жителей. В итоге вместо мини-ТЭЦ пришлось строить новую котельную за 43 миллиона рублей.

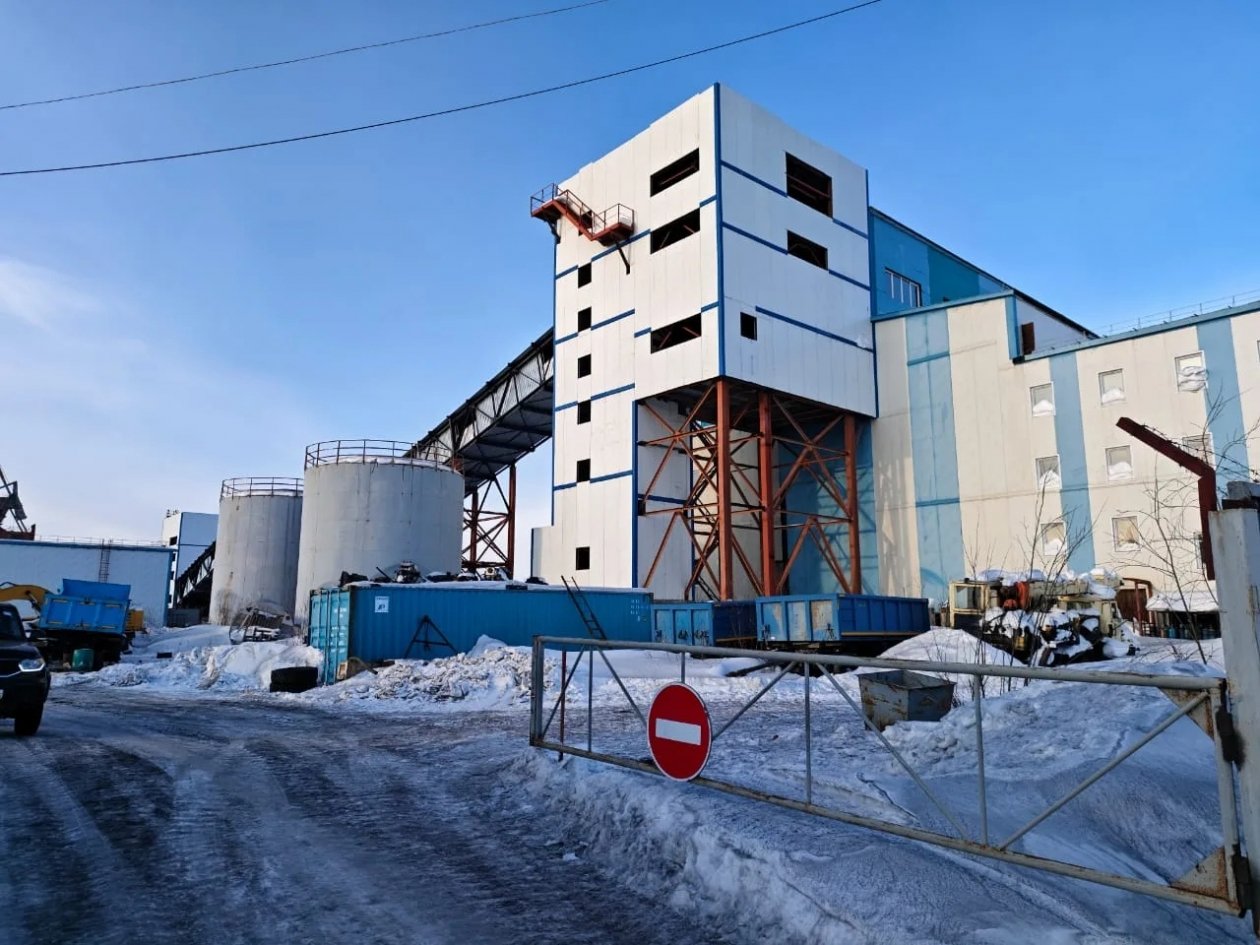

Заброшенная ТЭЦ в Зырянке: бюджет выделен, а тепло так и не появилось. Фото: Региональное ОНФ
Руководитель регионального отделения Народного фронта в Якутии, народный депутат Госсобрания (Ил Тумэн) Дмитрий Паньков прокомментировал ситуацию:
— Эта история — классический пример того, как непродуманные управленческие решения и некомпетентность подрядчиков оборачиваются прямыми потерями бюджетных средств и проблемами для простых людей. Мы видим, что проект изначально был реализован с нарушением принципов проектирования в условиях Крайнего Севера, а когда вскрылись проблемы, ответственные просто ушли в банкротство, оставив объект гнить. Сейчас важно провести объективный аудит того, что осталось от стройки, понять, можно ли использовать уже завезённое оборудование, и самое главное — определить реальные сроки и источники финансирования для обеспечения Зырянки надёжным теплом и светом. Бросать этот вопрос нельзя. Народный фронт обратился в Министерство ЖКХ Якутии для разъяснения ситуации и с вопросом, планируется ли запустить мини-ТЭЦ в Зырянке".
